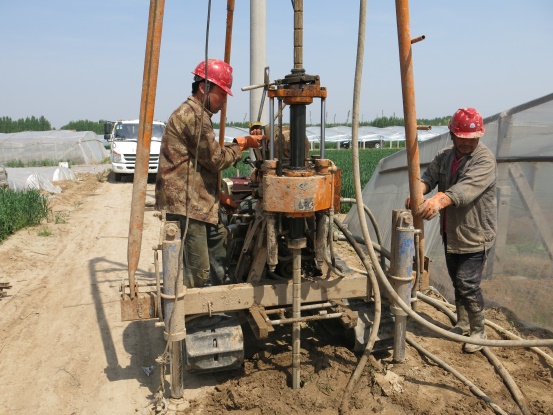

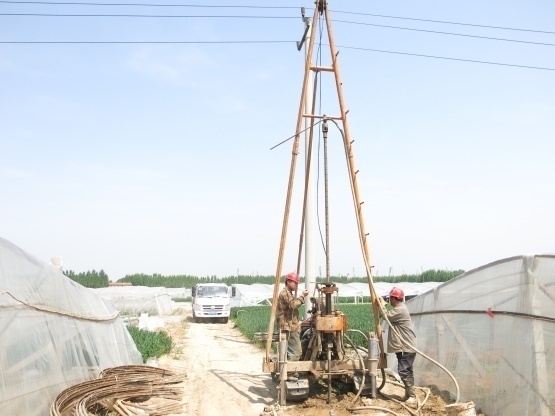

2017年4月12日,白云水庫可研階段地勘工作開始。至5月底,勘探工作結束。

2017年9月,經過多次水資源論證及方案修改,《白云水庫可行性研究報告(送審稿)》編制完成,并報送省水利廳。
2017年9月19日下午,山東省水利廳組織專家對白云水庫可行性研究報告進行專家評審,評審專家組、濟南市城鄉水務局、章丘區水務局、設計單位等代表參加。會議通過了專家評審意見。

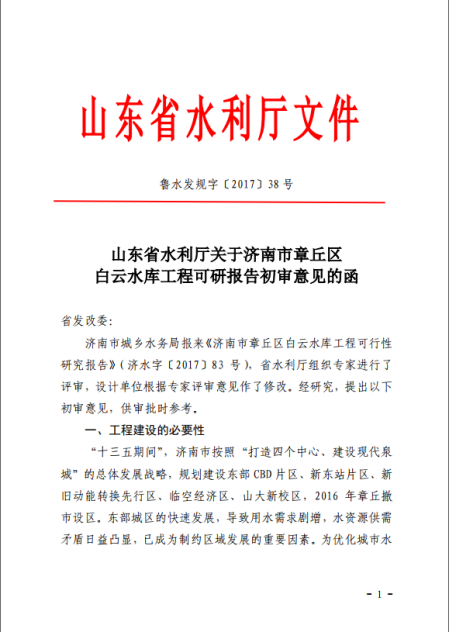

2017年10月17日,山東省水利廳以“魯水發規字[2017]38號”出具了工程可研報告初審意見的函。
2017年9月28日—30日,省工程咨詢院組織召開了可行性研究報告第一次專家評估會,與會專家審查了可行性研究報告并提出修改意見及建議。
2017年12月18日,省工程咨詢院組織召開了可行性研究報告第二次專家評估會。
2018年1月5日,省工程咨詢院組織召開了可行性研究報告第三次專家評估會,與會專家領導審查了前兩次報告的修改情況,通過了可行性研究報告評估。

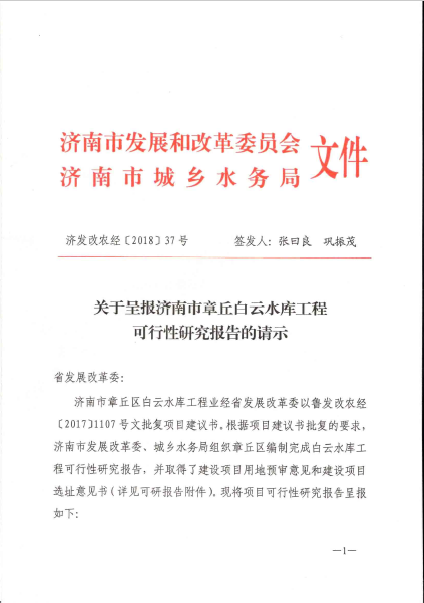

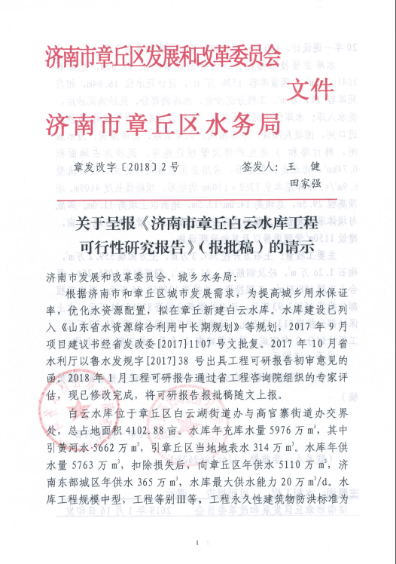

經過多次論證及不斷完善,2018年1月,《白云水庫可行性研究報告(報批稿)》修改完成,確認水庫總庫容1641萬立方米,占地面積4102.88畝,設計日供水能力20萬立方米。1月16日,濟南市章丘區發改委與區水務局聯合行文上報濟南市發展和改革委員會和城鄉水務局,轉報山東省發展和改革委員會。

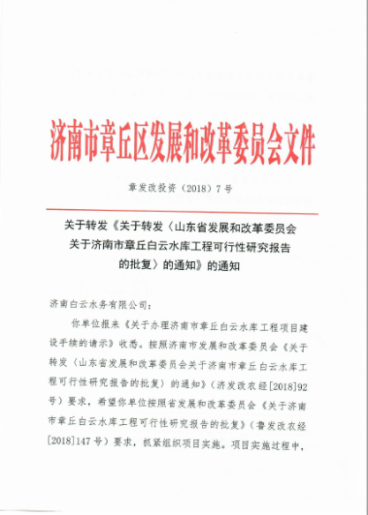

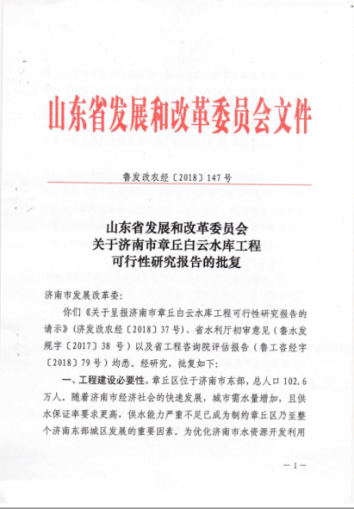

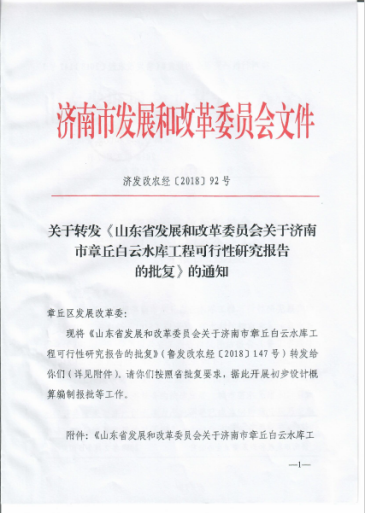

2018年1月31日,山東省發展和改革委員會以“魯發改農經[2018]147號”文,對工程可行性研究報告進行了批復;2018年2月7日濟南市發展和改革委員會、2018年2月11日濟南市章丘區發展和改革委員會對批復文件進行轉發。
至此,白云水庫項目正式立項。
